项目管理的本质,是在不确定性中寻找确定性。从需求变更到资源冲突,从进度延误到沟通断层,每个环节都可能成为项目脱轨的导火索。
传统管理工具往往陷入两种极端:要么过于宏观,无法指导具体执行;要么过于琐碎,让人迷失在细节中。而思维导图的价值,恰恰在于搭建一座连接战略与战术的桥梁——用一张图看清全局,用分层结构锁定关键路径。
文中所用案例均基于图形天下思维导图工具实现,你可直接套用框架,也可根据自身需求灵活调整。
案例一:项目目标拆解
场景痛点:目标模糊是项目失败的首要原因。当团队对"完成电商平台上线"理解不一致时,有人专注页面美观,有人执着技术架构,最终导致交付物与预期偏差。
解决思路:采用"层级分解法",将抽象目标转化为可验证的交付物。

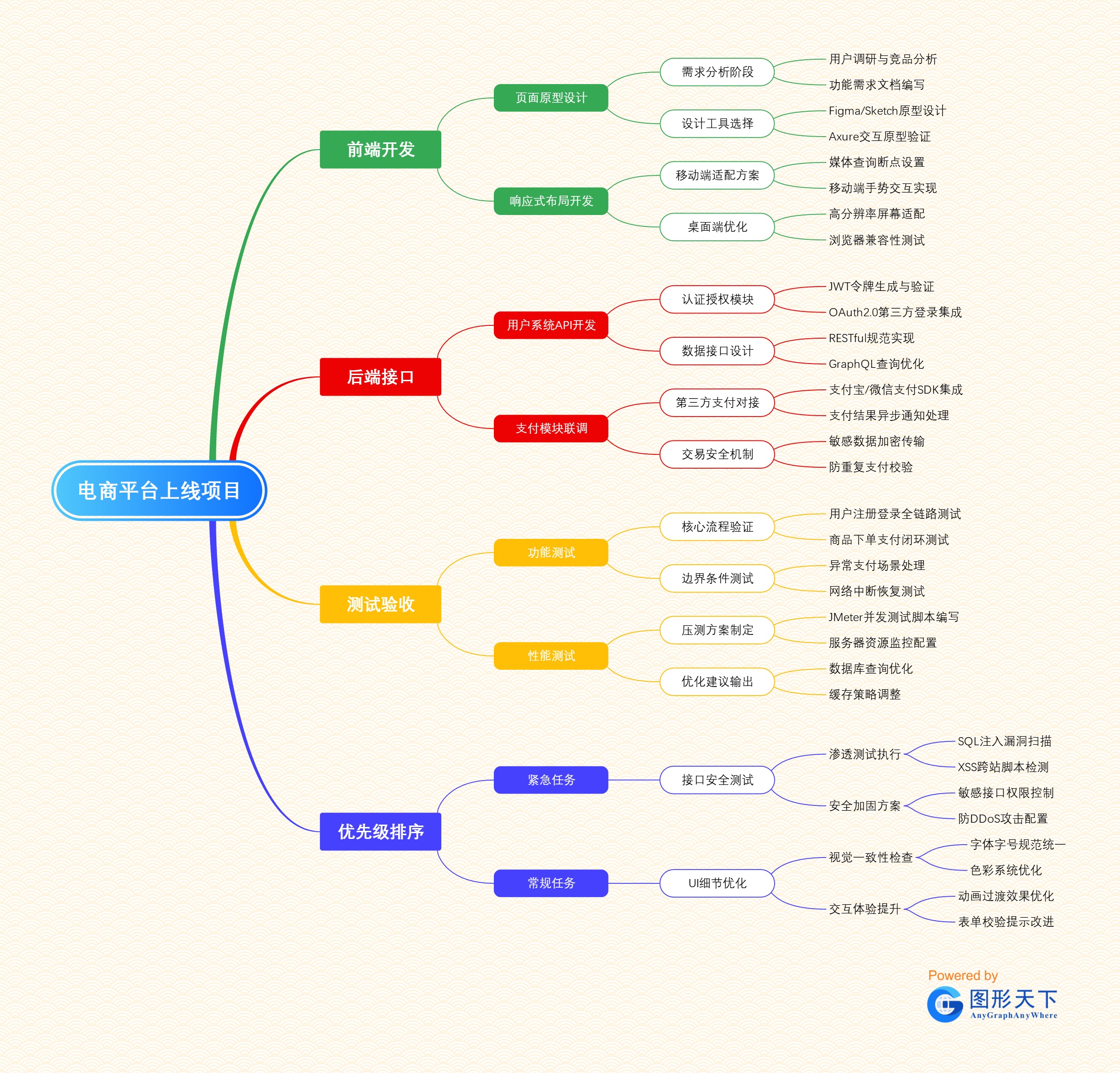

以电商平台上线为例,中心主题设定为项目终极目标,向外延伸四大分支:
● 前端开发聚焦用户体验,细分为页面原型设计与响应式布局。原型设计需完成用户调研、竞品分析,输出Figma或Sketch高保真稿;响应式布局则需覆盖移动端手势交互与桌面端多浏览器兼容。
● 后端接口保障系统稳定,重点在用户系统API与支付模块。API开发需实现JWT认证与OAuth2.0第三方登录集成;支付模块必须完成支付宝/微信支付SDK对接,并建立防重复支付校验机制。
● 测试验收确保交付质量,区分功能测试与性能测试。功能测试覆盖注册登录全链路、下单支付闭环;性能测试需用JMeter模拟高并发,输出数据库优化与缓存策略调整方案。
● 优先级排序则是资源约束下的取舍艺术。将接口安全测试(防SQL注入、XSS攻击)列为紧急任务;UI细节优化(动效、字体规范)归为常规任务,避免团队陷入"完美主义"陷阱。
案例二:任务分配与协同
场景痛点:任务分配最怕"责任真空"——多人负责等于无人负责,口头承诺缺乏书面留痕,进度同步依赖反复追问。
解决思路:构建"任务-责任人-时间-标准"四维矩阵,让每个节点可追踪、可验收。

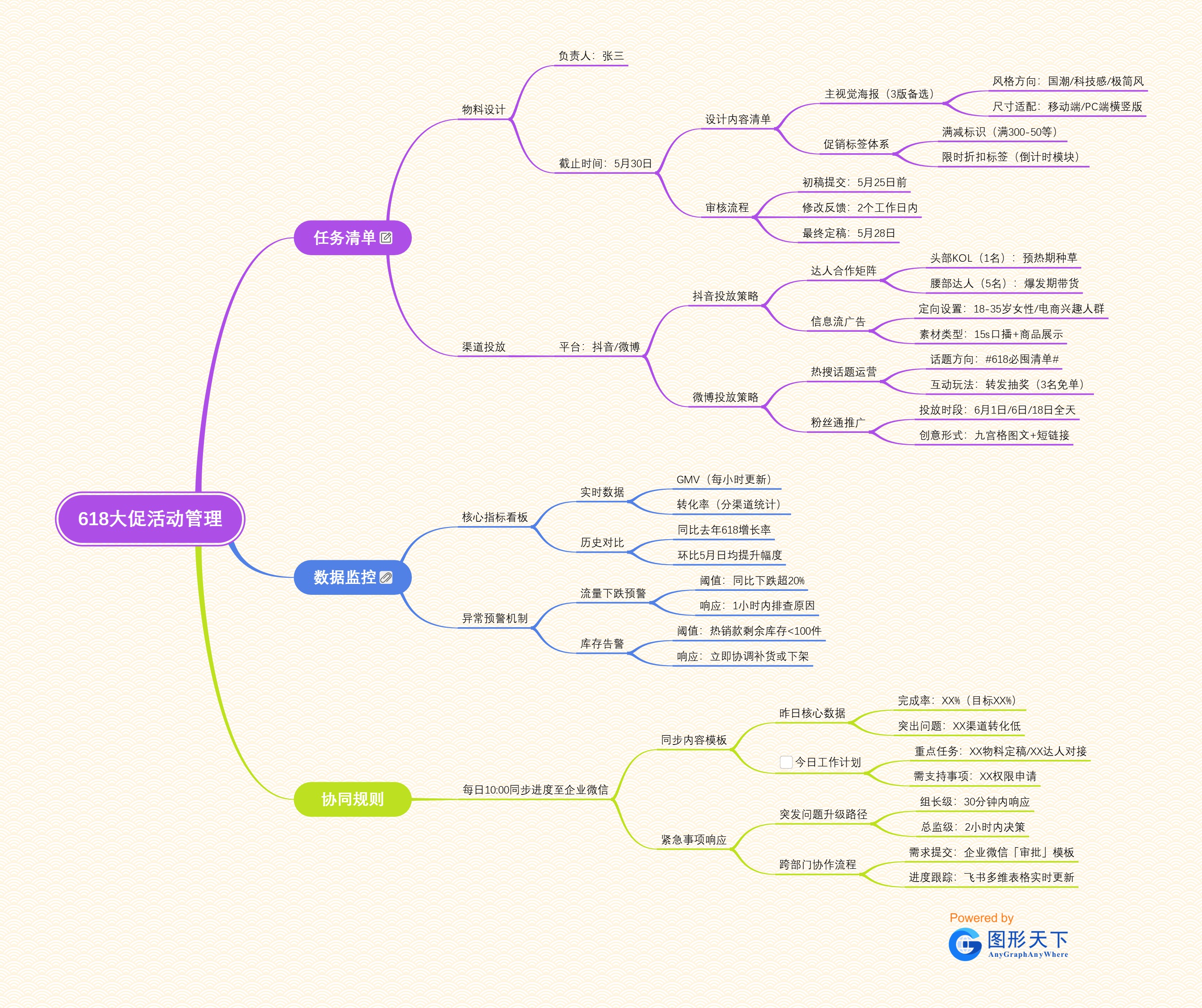

以618大促活动管理为例,思维导图中心为活动主题,三大分支覆盖执行全周期:
● 任务清单明确"谁做什么、何时交付"。物料设计由张三负责,5月30日前交付主视觉海报(3版风格备选)与促销标签体系,审核流程设定初稿、反馈、定稿三个节点;渠道投放覆盖抖音与微博,前者采用"头部KOL预热+腰部达人带货"矩阵,后者运营热搜话题与粉丝通推广,投放时段锁定6月1日、6日、18日三个爆发点。
● 数据监控建立量化评估体系。核心指标看板实时追踪GMV与分渠道转化率,同步对比去年618增长率与5月日均提升幅度;异常预警机制设定流量下跌超20%、热销款库存低于100件两个阈值,触发1小时内响应流程。
● 协同规则解决跨部门协作friction。每日10:00企业微信同步进度,模板包含昨日完成率、突出问题、今日计划、需支持事项四要素;紧急事项升级路径明确组长30分钟响应、总监2小时决策的时效要求,跨部门需求通过审批模板提交,飞书多维表格实时更新状态。
案例三:风险识别与应对
场景痛点:风险管理的难点不在"应对",而在"预见"。多数项目并非被单一风险击垮,而是连锁反应:天气延误导致供应链紧张,供应链紧张迫使设计变更,最终引发成本失控。
解决思路:采用鱼骨图布局,逆向追溯风险源头,正向铺设应对路径。

以建筑工程工期延误为例,中心主题为风险事件,三大主因呈鱼骨状分布:
●
天气因素属于外部不可控风险。连续暴雨或极端高温导致户外作业停滞,应对措施是提前租赁临时厂房(选址距主工地≤5公里,层高≥8米),建立"首选钢结构厂24小时交付、备选物流仓库48小时改造"的供应商梯队。
● 供应链中断涉及原材料运输受阻或供应商停产。评估备用供应商需审核ISO9001认证与3年以上合作案例,确保日供应量达项目需求150%;切换流程规定技术部48小时内确认材料参数匹配性,成本组核算价差在±5%内可直接切换;应急库存保持水泥钢筋15天安全库存,特种管材按BOM表100%备货。
● 设计变更源于客户需求调整或规范更新。变更审批流程分三阶段:提交阶段填写申请单(附变更前后对比图纸),评审阶段技术委员会每周三固定会议决策(重大变更需总经理特批),执行阶段设计部主管跟踪方案确认、图纸更新、现场交底三个关键节点。
