这份“造价控制措施”思维导图以清晰逻辑,全方位呈现了工程造价管理各阶段要点与行动。从策划阶段设定5000万元目标成本及应对材料价格波动风险预案,到实施阶段关注关键施工环节成本偏差,再到检查阶段深入分析成本与进度问题,最后处置阶段通过调整采购、优化施工方案等措施有效控本增效,为全周期造价管理提供了完整方案。创作时借助"图形天下思维导图(Amind)"的“一键布局”与“一键美化”功能更高效完成导图绘制。其具备的12类图形布局结构算法与丰富主题样式,可快速美化导图,让造价管理各环节要点一目了然,为工程造价管理提供了强有力的支持。
大纲

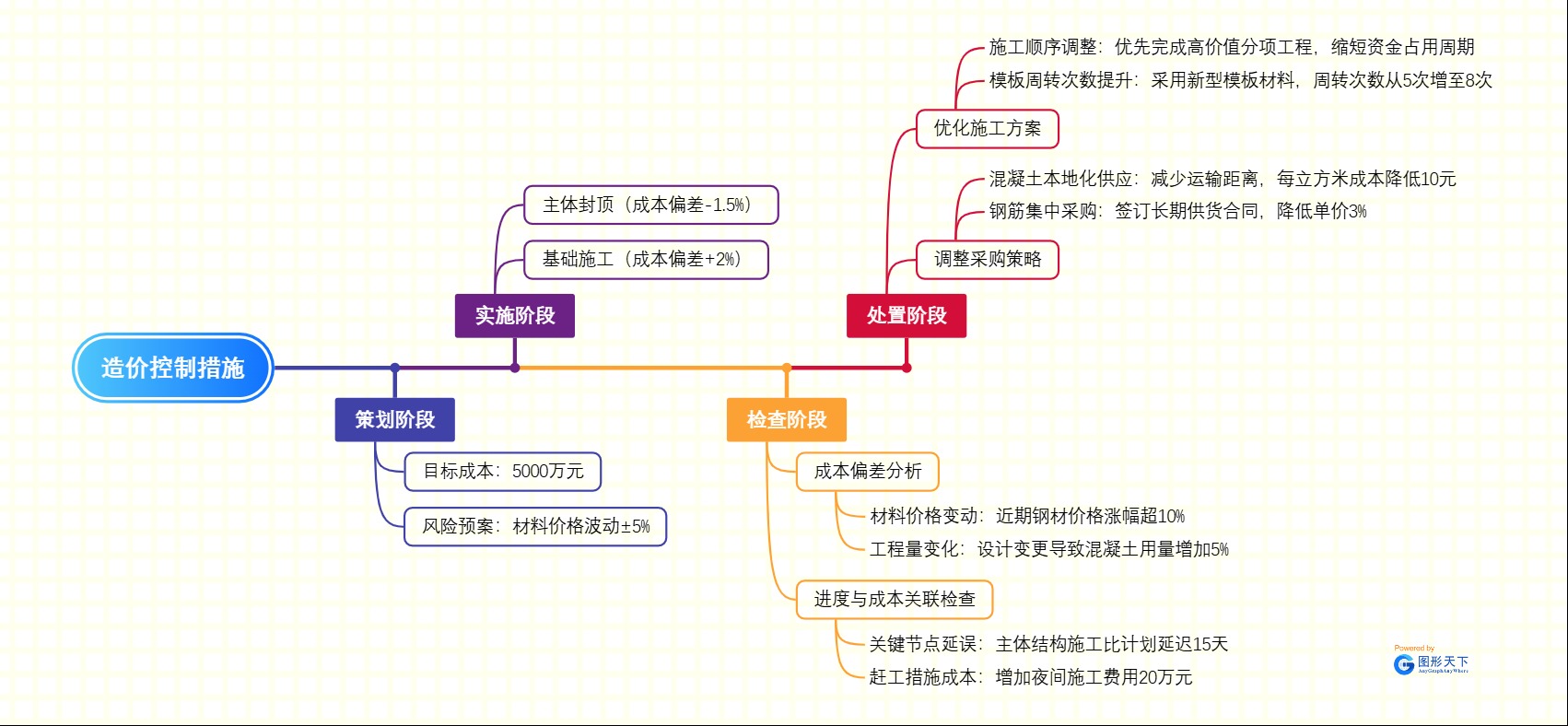

- 造价控制措施
- 策划阶段
- 目标成本:5000万元
- 风险预案:材料价格波动±5%
- 实施阶段
- 基础施工(成本偏差+2%)
- 主体封顶(成本偏差-1.5%)
- 检查阶段
- 成本偏差分析
- 材料价格变动:近期钢材价格涨幅超10%
- 工程量变化:设计变更导致混凝土用量增加5%
- 进度与成本关联检查
- 关键节点延误:主体结构施工比计划延迟15天
- 赶工措施成本:增加夜间施工费用20万元
- 成本偏差分析
- 处置阶段
- 调整采购策略
- 钢筋集中采购:签订长期供货合同,降低单价3%
- 混凝土本地化供应:减少运输距离,每立方米成本降低10元
- 优化施工方案
- 模板周转次数提升:采用新型模板材料,周转次数从5次增至8次
- 施工顺序调整:优先完成高价值分项工程,缩短资金占用周期
- 调整采购策略
- 策划阶段
